小课堂 | 安了光伏电站何时能产生收益——并网篇(2)接入系统方案阶段内容

上一堂讲了并网申请阶段的具体准备及材料递交要求,小课堂 | 安了光伏电站何时能产生收益——并网篇(1)申请阶段要求


今天第二堂讲解接入系统方案阶段内容,包含需提交的表格、技术要求等,会涉及到很多专业词汇及行业流程,如果您感到复杂、看不懂也没关系,我们的业务人员会帮助您一步步申请并网,最终指导您获取收益。



1、
接入系统方案的内容包括

分布式电源项目建设规模(本期、终期)、开工时间、投产时间、系统一次和二次方案及主设备参数、产权分界点设置、计量关口点设置、关口点能计量方案、通信方案,以及项目地点、项目地光资源分析、首年及25年发电量预算等。

  • 系统一次包括:并网点和并网电压等级(对于多个并网点项目,多个并网线电压等级不同建议分期并网)、接入容量和接入方式、电气主接线图、防雷接地要求、无功配置方案、互联接口设备参数等;

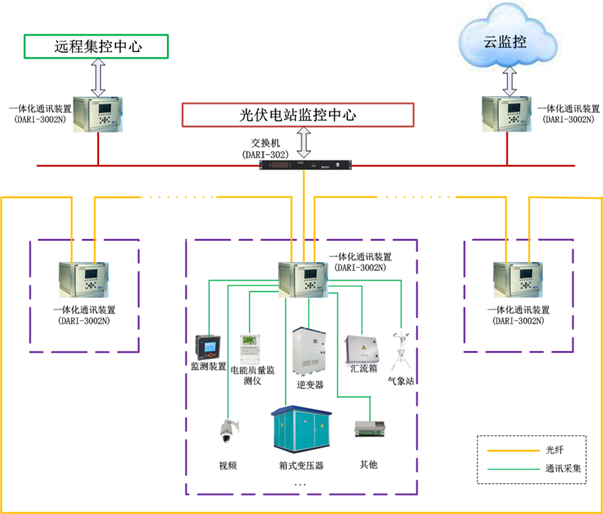

  • 系统二次包括:计量、保护、自动化配置要求以及监控,通信系统要求,如下图(示例)。




2、
审查需提交的资料清单

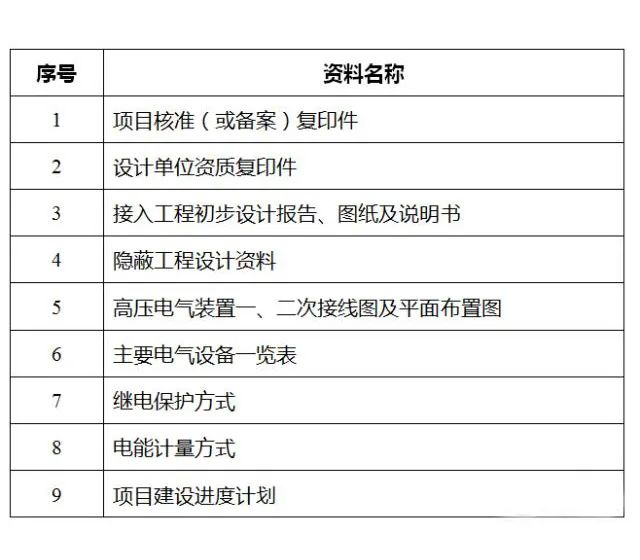

35KV、10KV接入的分布式光伏接入系统工程设计审查需要提供的资料清单,如下图(示例)。




3、
并网接入技术要求

  • 接入10千伏配电网时对逆变器的技术要求

a、并网点应安装易操作、可闭锁、具有明显开断点、带接地功能、可开断故障电流的开断设备。



b、逆变器应符合国家、行业相关技术标准,具备高/低电压闭锁、检有压自动并网功能。


c、分布式电源采用专线方式接入时,专线线路可不设或停用重合闸。


d、公共电网线路投入自动重合闸时,宜增加重合闸检无压功能;条件不具备时,应校核重合闸时间是否与分布式电源并、离网控制时间配合(重合闸时间宜整定为2+ δt秒,δt为保护配合级差时间)。


e、分布式电源功率因数应在0.95(超前)~0.95(滞后)范围内可调。



  • 接入220V、380V配电网时对断路器、逆变器的技术要求


a、(断路器)并网点应安装易操作,具有明显开断指示、具备开断故障电流能力的低压并网专用开关,专用开关应具备失压跳闸及检有压合闸功能,失压跳闸定值宜整定为20%UN、10秒,检有压定值宜整定为大于85%UN。

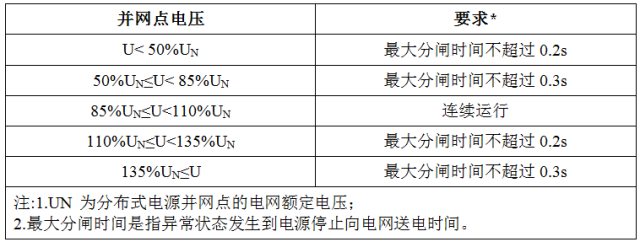

b、逆变器应符合国家、行业相关技术标准,具备高、低电压闭锁、检有压自动并网功能(电压保护动作时间见表1,检有压85%UN自动并网)。


c、分布式电源采用专线方式接入时,专线线路可不设或停用重合闸。分布式电源接入容量超过本台区配变额定容量25%时,配变低压侧刀熔总开关应改造为低压总开关,并在配变低压母线处装设反孤岛装置;低压总开关应与反孤岛装置间具备操作闭锁功能,母线间有联络时,联络开关也应与反孤岛装置间具备操作闭锁功能。


d、分布式电源功率因数应在0.95(超前)-0.95(滞后)范围内可调。



第二讲就到这里,下一讲就是我们的最后一堂课“并网验收和并网调试申请阶段的要求”了,也即将迎来激动人心的并网发电环节,下一讲见~
